Kluczowe informacje, które warto mieć przed złożeniem dokumentów
- Jeżeli dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego, decyzja WZ zwykle staje się konieczna przed budową lub zmianą sposobu użytkowania.
- Na dziś wniosek może złożyć każdy, ale reforma planowania przestrzennego w 2026 roku wprowadza ważne ograniczenia w gminach bez planu ogólnego.
- Urząd bada m.in. tzw. dobre sąsiedztwo, dostęp do drogi publicznej, uzbrojenie terenu i zgodność inwestycji z przepisami odrębnymi.
- Do kompletu najczęściej potrzebne są mapa zasadnicza albo ewidencyjna, opis inwestycji, załączniki graficzne i czasem dokumenty branżowe.
- Opłata wynosi 0 zł dla właściciela lub użytkownika wieczystego terenu i 598 zł w pozostałych przypadkach; pełnomocnictwo to zwykle 17 zł.
- Oficjalne terminy to 21, 65 albo 90 dni, ale w praktyce sprawa może potrwać dłużej przez uzgodnienia i uzupełnienia.
Kiedy decyzja jest potrzebna, a kiedy nie
Ja zawsze zaczynam od jednego prostego pytania: czy dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli tak, to właśnie plan wyznacza zasady zabudowy i decyzja WZ zwykle nie jest potrzebna. Jeżeli planu nie ma, trzeba wejść w tryb indywidualnej decyzji, bo bez niej trudno legalnie przejść do pozwolenia na budowę albo zgłoszenia.
| Sytuacja | Co zwykle obowiązuje | Praktyczny skutek |
|---|---|---|
| Jest MPZP | Zasady zabudowy wynikają z planu miejscowego | Najpierw sprawdzasz plan, a nie składasz wniosek o decyzję WZ |
| Nie ma MPZP | Potrzebna jest decyzja o warunkach zabudowy | Bez niej inwestycja często nie ruszy dalej |
| Roboty bez zmiany zagospodarowania | WZ zwykle nie jest wymagana | Remont czy montaż bez wpływu na sposób użytkowania najczęściej nie uruchamia tej procedury |
Warto też odróżnić inwestycje, które tylko zmieniają wygląd albo wyposażenie obiektu, od tych, które faktycznie przekształcają teren. Jednorazowa, tymczasowa zmiana zagospodarowania na maksymalnie rok czy roboty niepowodujące zmiany sposobu użytkowania obiektu co do zasady nie wymagają tej decyzji. Gdy jednak planujesz nowy budynek, rozbudowę, nadbudowę albo zmianę funkcji obiektu, temat staje się już bardziej formalny. I właśnie tu zaczyna się analiza działki, bo bez spełnienia ustawowych warunków urząd nie wyda pozytywnej decyzji.
Jakie warunki musi spełnić działka
W praktyce nie chodzi tylko o to, czy grunt jest „wolny”. Urząd patrzy na kilka konkretów i każdy z nich ma znaczenie. Z mojego doświadczenia najwięcej problemów robi nie sam projekt budynku, lecz otoczenie działki i sposób jej skomunikowania z resztą infrastruktury.
- Dobre sąsiedztwo - co najmniej jedna działka sąsiednia, dostępna z tej samej drogi publicznej, musi być zabudowana tak, by dało się odczytać parametry nowej zabudowy. Chodzi o funkcję, gabaryty, linię zabudowy i intensywność wykorzystania terenu.
- Dostęp do drogi publicznej - to nie jest detal techniczny, tylko jeden z podstawowych warunków. Sama „bliskość” drogi nie wystarczy, trzeba wykazać realny dostęp.
- Uzbrojenie terenu - istniejące albo projektowane media muszą wystarczyć dla zamierzenia budowlanego. W części spraw urząd akceptuje umowę gwarantującą wykonanie uzbrojenia terenu.
- Zgodność z przepisami odrębnymi - inwestycja nie może wchodzić w kolizję z przepisami o ochronie środowiska, ochronie zabytków, prawem wodnym czy innymi regulacjami szczególnymi.
- Brak blokad planistycznych i technicznych - problemem mogą być grunty rolne i leśne, strefy kontrolowane przy gazociągach albo inne obszary ograniczone przepisami.
- Obszar uzupełnienia zabudowy - w nowych sprawach to pojęcie ma duże znaczenie, bo pokazuje, gdzie gmina dopuszcza dalsze dogęszczanie zabudowy.
Jeżeli działka nie ma w sąsiedztwie zabudowy, która pozwala porównać parametry nowego obiektu, szanse na pozytywną decyzję spadają. To dlatego przed zakupem gruntu nie patrzę wyłącznie na cenę i powierzchnię. Najpierw sprawdzam otoczenie, dojazd i realną możliwość uzyskania decyzji. Taki porządek oszczędza później dużo kosztowniejszych rozczarowań. A skoro warunki są już jasne, przechodzę do samego kompletu dokumentów.

Jak przygotować wniosek krok po kroku
Na oficjalnym formularzu złożysz sprawę papierowo, listownie albo elektronicznie. W serwisie gov.pl i w e-Budownictwie formularz jest dostępny w wersji online, ale niezależnie od trybu zasada jest ta sama: dokument ma być kompletny, czytelny i spójny z tym, co faktycznie chcesz zrealizować.
- Najpierw sprawdź, czy dla terenu nie obowiązuje MPZP i czy inwestycja rzeczywiście wymaga decyzji WZ.
- Potem przygotuj opis zamierzenia: funkcję budynku, parametry, gabaryty, wysokość, kąt nachylenia dachu, powierzchnię terenu podlegającą przekształceniu oraz sposób zagospodarowania działki.

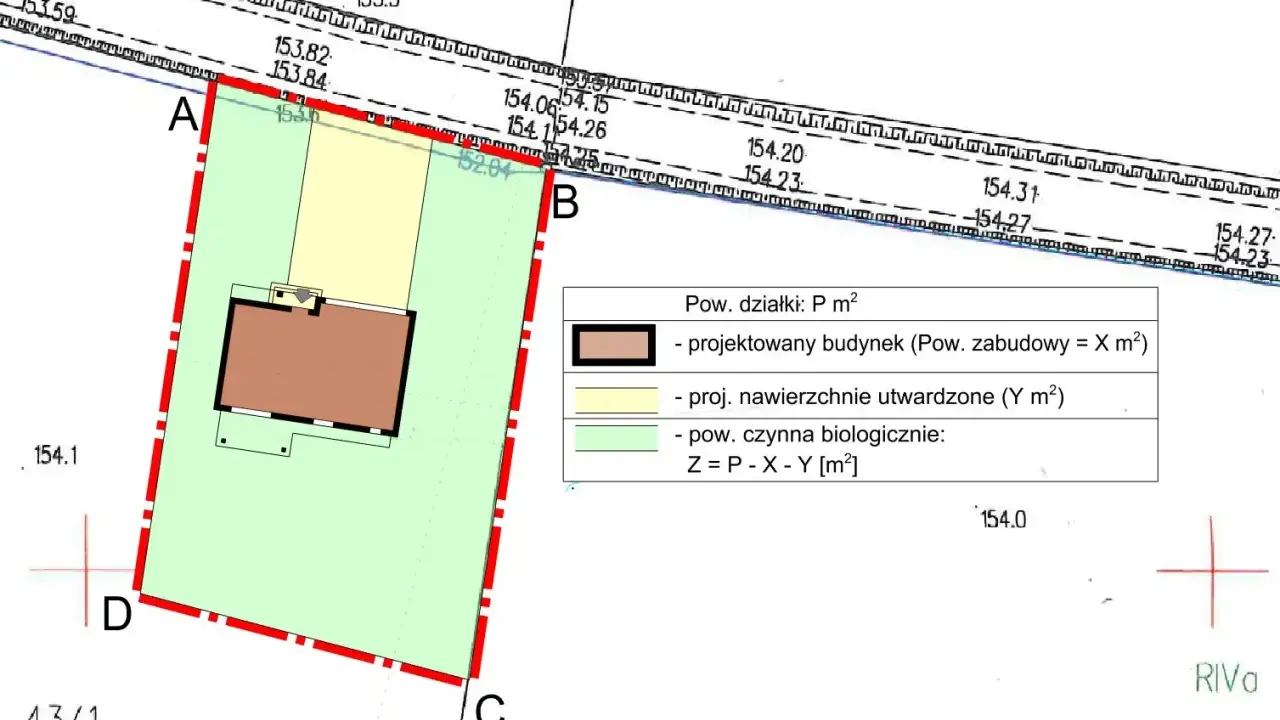

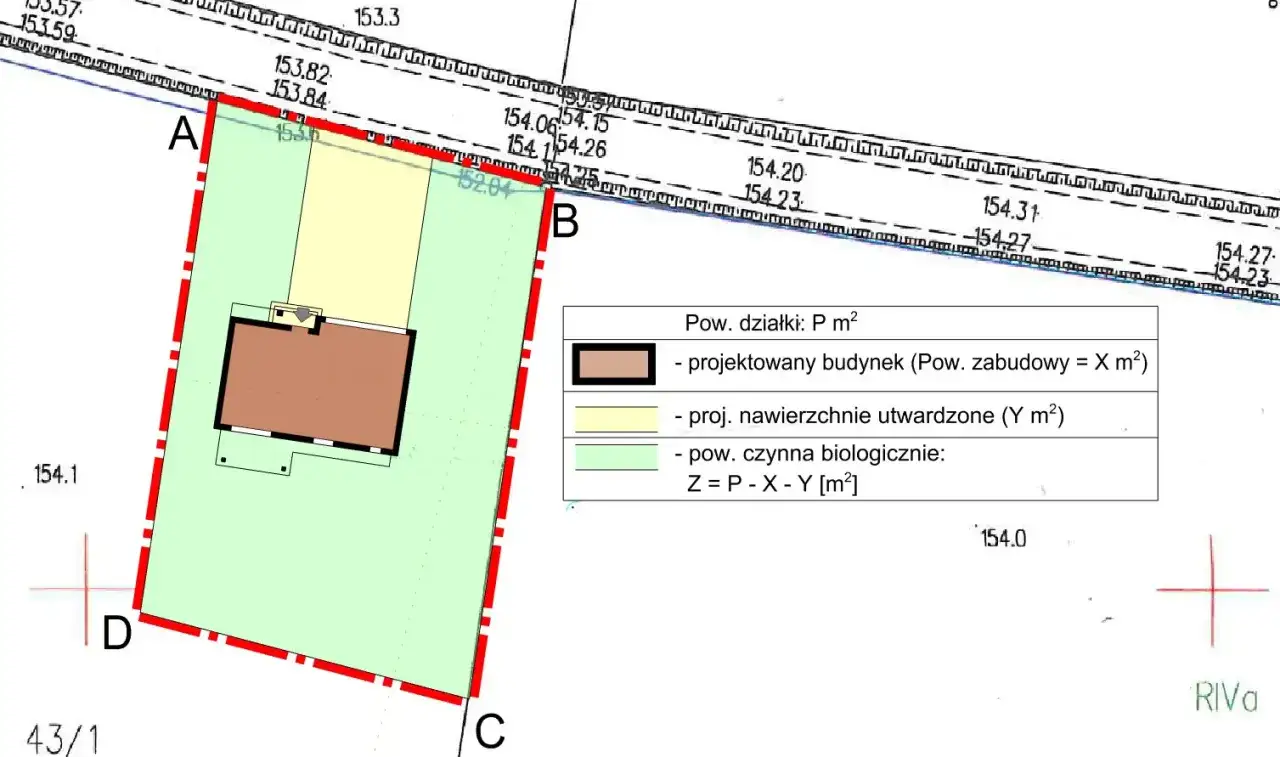

- Dołącz mapę zasadniczą, a jeśli jej nie ma, mapę ewidencyjną. Granice terenu objętego wnioskiem trzeba zaznaczyć na kopii mapy, a przy inwestycjach liniowych często stosuje się skalę 1:2000; w pozostałych przypadkach zwykle 1:500 lub 1:1000.
- Dodaj wymagane załączniki: decyzję środowiskową, potwierdzenie dostępu do drogi i infrastruktury technicznej, pełnomocnictwo, potwierdzenie opłaty skarbowej albo inne dokumenty, które wzmacniają sprawę.
- Złóż komplet w urzędzie gminy lub miasta, pocztą albo elektronicznie przez profil zaufany i ePUAP, pamiętając o podpisaniu wniosku.
Jest jeszcze jedna rzecz, którą wielu inwestorów pomija: nie warto usuwać z formularza pól tylko dlatego, że „nie dotyczą” danej inwestycji. Urzędowy wzór przewiduje pełny zakres informacji, a brak pozornie nieistotnego pola bywa później powodem wezwania do uzupełnienia. Jeżeli działasz przez pełnomocnika, dolicz też dokument pełnomocnictwa i pamiętaj o opłacie skarbowej. W praktyce to właśnie kompletność dokumentów decyduje, czy sprawa ruszy od razu, czy utknie na korespondencji z urzędem.
Ile kosztuje i jak długo trwa procedura
Najbardziej praktyczne pytanie brzmi zwykle nie „czy się da”, tylko „ile to potrwa i ile zapłacę”. Tu odpowiedź jest stosunkowo konkretna, choć w praktyce termin bywa dłuższy niż na papierze, bo urząd musi uzyskać opinie, uzgodnienia albo wyjaśnić braki formalne.
| Element | Stawka lub termin | Co to oznacza w praktyce |
|---|---|---|
| Opłata za decyzję | 0 zł dla właściciela lub użytkownika wieczystego; 598 zł w pozostałych przypadkach | Jeżeli wnioskujesz jako osoba trzecia, licz się ze standardową opłatą |
| Pełnomocnictwo | 17 zł | Stawka dotyczy pełnomocnictwa składanego do sprawy |
| Dom jednorodzinny do 70 m2 | 21 dni | Dotyczy wolno stojącego, maksymalnie dwukondygnacyjnego budynku mieszkalnego jednorodzinnego dla własnych potrzeb mieszkaniowych |
| Biogazownia rolnicza | 65 dni | Obowiązuje tylko przy spełnieniu ustawowych warunków |
| Pozostałe przypadki | 90 dni | To standardowy termin, ale nie zawsze realny bez żadnych przesunięć |
Najważniejsza pułapka polega na tym, że termin liczony „na tablicy” nie zawsze pokrywa się z czasem realnego załatwienia sprawy. W praktyce nie wlicza się okresów oczekiwania na uzgodnienia i opinie, a samo postępowanie może zostać zawieszone albo wydłużone z przyczyn niezależnych od urzędu. Dlatego jeśli inwestycja ma harmonogram, nie zostawiam tej procedury na ostatnią chwilę. W budownictwie najdroższa bywa nie sama opłata, tylko utracony czas. I właśnie dlatego w 2026 roku dochodzi jeszcze jeden ważny element układanki: reforma planistyczna.
Co zmienia reforma planistyczna w 2026 roku
To jest moment, w którym wielu inwestorów powinno podnieść czujność. Z oficjalnych materiałów Ministerstwa Rozwoju i Technologii wynika, że po 1 lipca 2026 r. w gminie, która nie uchwaliła planu ogólnego, nowe decyzje WZ będą mogły być wydawane wyłącznie w postępowaniach wszczętych przed tą datą. Innymi słowy: jeśli ktoś planuje działać „kiedyś później”, może zwyczajnie spóźnić się z wejściem w procedurę.
Plan ogólny zastępuje dawną logikę studium i staje się punktem odniesienia dla dalszego planowania przestrzennego. W praktyce może zawęzić obszary, na których nowa zabudowa będzie w ogóle dopuszczalna. Dla kupującego działkę to oznacza jedno: przed zakupem warto sprawdzić, na jakim etapie jest gmina, bo sam grunt bez możliwości uzyskania decyzji nie jest jeszcze pełnowartościową bazą pod inwestycję.
Z mojego punktu widzenia 2026 rok nie jest więc rokiem „jak zwykle”. To raczej okres, w którym dokumenty planistyczne trzeba śledzić znacznie uważniej niż wcześniej. Jeżeli sprawa ma ruszyć na działce bez MPZP, odkładanie decyzji na później robi się ryzykowne. To prowadzi do kolejnego, bardzo praktycznego tematu: błędów, które najczęściej blokują postępowanie.
Najczęstsze błędy, przez które urząd wzywa do uzupełnienia
W codziennej praktyce problemy powtarzają się zaskakująco podobnie. Nie chodzi o wielkie spory prawne, tylko o drobne braki, które zatrzymują sprawę na kilka tygodni.
- Zbyt ogólny opis inwestycji, bez parametrów budynku i sposobu zagospodarowania działki.
- Mapa w złej skali albo bez zaznaczonych granic terenu objętego wnioskiem.
- Brak oznaczenia frontu działki, co utrudnia ocenę linii zabudowy.
- Pominięcie dokumentów o dostępie do drogi publicznej lub do infrastruktury technicznej.
- Brak decyzji środowiskowej tam, gdzie jest wymagana.
- Złożenie wniosku bez wcześniejszego sprawdzenia, czy MPZP jednak nie obowiązuje.
- Odkładanie sprawy do końca czerwca 2026 roku, mimo że gmina może nie zdążyć z planem ogólnym.
Najlepszy sposób, żeby tego uniknąć, jest banalny, ale skuteczny: przygotować sprawę tak, jakby miała od razu trafić do analizy urbanistycznej, a nie tylko do kancelarii podawczej. Urzędnik nie potrzebuje deklaracji, że „inwestycja jest możliwa”. Potrzebuje danych, na podstawie których tę możliwość da się sprawdzić. Im bardziej precyzyjny opis, tym mniejsze ryzyko korespondencji zwrotnej. Jeśli decyzja zostanie wydana odmownie, od doręczenia zwykle biegnie 14 dni na odwołanie do Samorządowego Kolegium Odwoławczego, więc nawet wtedy sprawa nie musi być jeszcze zamknięta. To jednak już etap ratunkowy, a nie planowany model działania.
Co sprawdzić, zanim wyślesz dokumenty
Zanim zamknę komplet, sprawdzam zawsze cztery rzeczy: zgodność inwestycji z MPZP albo brak takiego planu, aktualny status planu ogólnego w gminie, komplet map i załączników oraz to, czy opis obiektu jest wystarczająco precyzyjny. Jeśli choć jeden z tych elementów jest słaby, wniosek da się złożyć, ale ryzyko wezwania do uzupełnienia rośnie bardzo szybko.
- czy dla działki rzeczywiście nie ma planu miejscowego;
- czy gmina ma szansę zdążyć z planem ogólnym przed 1 lipca 2026 roku;
- czy mapa i opis inwestycji pokazują dokładnie to, co ma powstać;
- czy dołączono wszystko, co wynika z charakteru przedsięwzięcia, a nie tylko z samego formularza.
Jeśli działka jest nietypowa, na przykład rolna, przy drodze publicznej albo w pobliżu obszarów chronionych, traktuję sprawę jak projekt wymagający szerszej analizy, a nie jak zwykłe złożenie druku. To właśnie takie podejście najczęściej skraca całą procedurę i zmniejsza ryzyko błędnej decyzji na starcie. A przy obecnym tempie zmian planistycznych w 2026 roku to podejście jest po prostu rozsądne.
